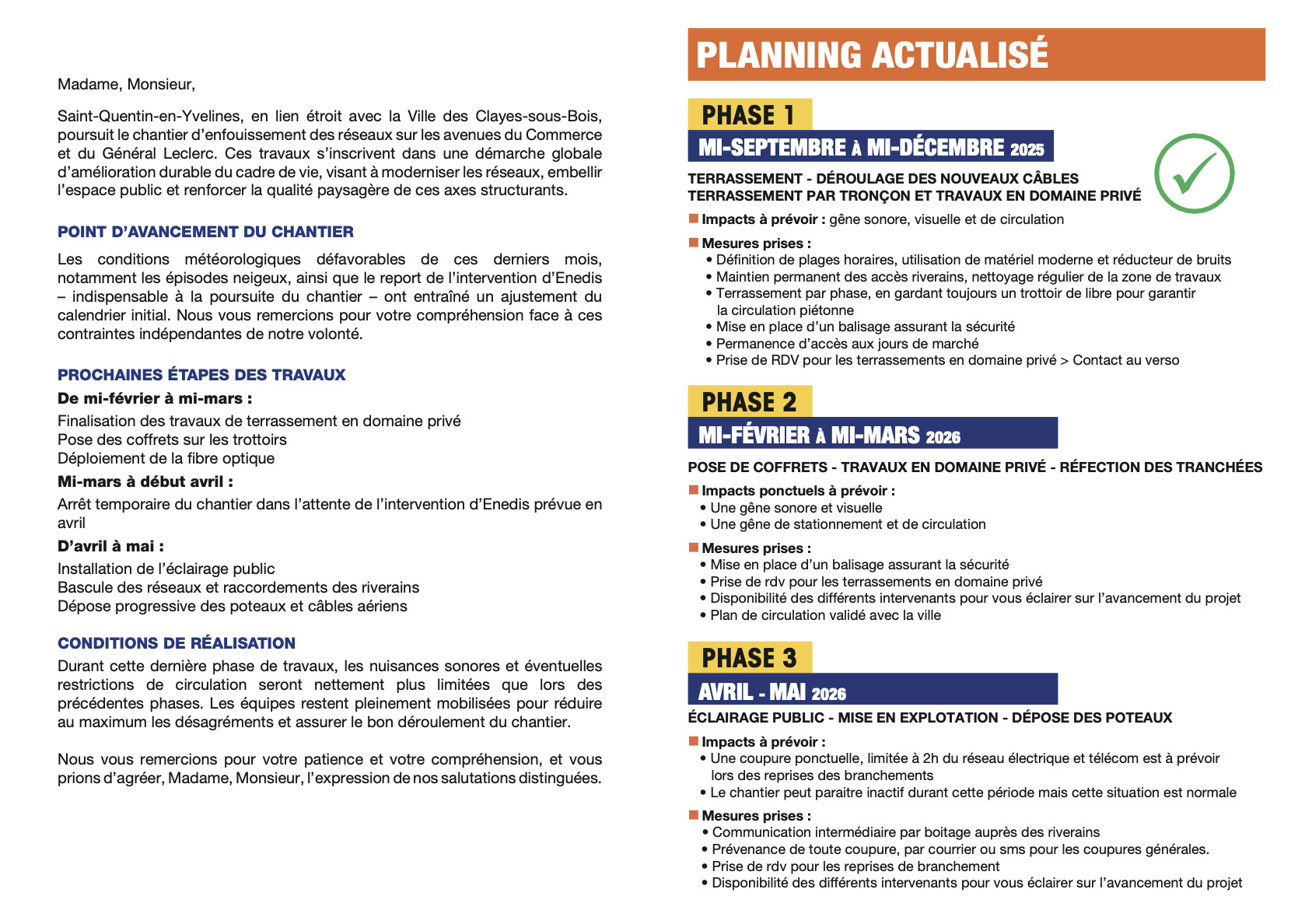

PHASE 1 : (Mi-septembre à mi-décembre 2025) Terrassement - Déroulage des nouveaux câbles / Terrassement par tronçon et travaux en domaine privé
Impacts à prévoir :
• Gêne sonore
• Gêne visuelle
• Perturbations de circulation
Mesures prises :
• Définition de plages horaires, utilisation de matériel moderne et réducteur de bruit
• Maintien permanent des accès riverains, nettoyage régulier de la zone de travaux
• Plan de circulation validé avec la ville
• Terrassement par phase, en gardant toujours un trottoir libre pour garantir la circulation piétonne
• Mise en place d’un balisage assurant la sécurité
• Permanence d’accès les jours de marché
• Prise de rendez-vous pour les terrassements en domaine privé
PHASE 2 (Mi-décembre 2025 à mi-février 2026) Réception - Mise en exploitation / Reprise des branchements riverains
Impacts à prévoir :
• Une coupure ponctuelle, limitée à 2h du réseau électrique et télécom lors des reprises de branchements
• Le chantier peut paraître inactif durant cette période, mais cette situation est normale
Mesures prises :
• Communication intermédiaire par boîtage auprès des riverains
• Prévenance de toute coupure par courrier ou SMS pour les coupures générales
• Prise de rendez-vous pour les reprises de branchement
• Disponibilité des différents intervenants pour vous éclairer sur l’avancement du projet
PHASE 3 (Février 2026) Dépose des poteaux et des câbles aériens / Fin du chantier
